欢迎来到河南大恒环保科技有限公司!

产品中心  |   网站地图XML  |   HTML  |

S型滤砖安装应严格按照说明书和已核准工程图施工
S型滤砖安装应严格按照说明书和已核准工程图施工
发布时间:21-04-13 浏览

S型滤砖应严格按照说明书和已核准工程图安装。应特别注意水平度以及水泥灌浆应完全渗透到滤砖之间的接缝。滤砖接缝处应在滤砖装入基础灌浆后24h之内灌浆。

1 滤砖的保护
整个灌浆过程完成后,当后一个灌浆体已经安装,滤砖应立即完全覆盖上灰纸板或泡沫板,以防杂物堵塞过滤孔。
2 水平公差
空气管– 空气管的水平度必须在±3mm范围内,对于双格滤池,每格空气管之间的平均高度必须在±6mm范围内。
滤砖– 各滤砖应调平至±6mm范围内。在各滤砖之间,水平仪从各基准通过各格应在±6mm范围内,跨过双格应在±13mm范围内。当用激光或transit检查水平仪时,应在各个模块的中心位置取读数。
安装滤池时,在滤池壁周围安装一根基准线作为指导会有所帮助。该线应位于滤池底板高点之上327mm。
3 灌浆规范
提醒:请使用建议的水泥浆以及不正确制备否则可能会导致滤砖结构强度降低和/或滤砖系统失效。
砂、水泥和水按正确比例的混合物应在小批灰浆搅拌机内搅拌成均匀分布的物质,然后完全排放,再重新装载搅拌机。然后立即使用具有相同粘稠度的水泥浆。
基础灌浆的粘稠度应足以支撑滤砖的重量。如果水泥浆太湿,则滤砖会上下浮动或晃动,无法准确的调平。灌浆的粘稠度可低于基础灌浆,然而,不建议使用粘稠度较低的灌浆,因为收缩会造成问题出现。

4 S型滤砖安装

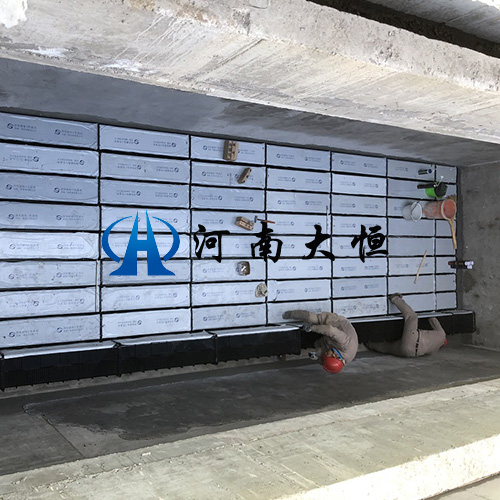

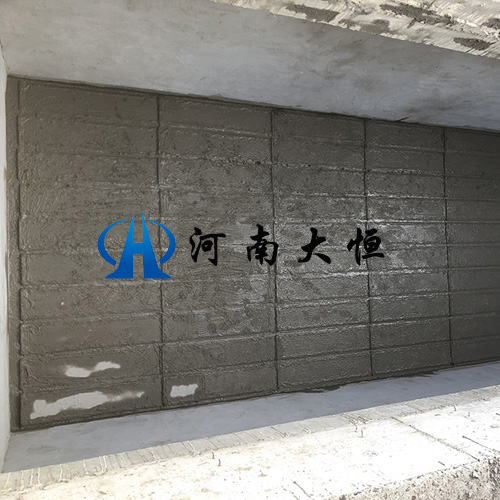

首先在滤池底板上敷设一层19mm至25mm厚的基础灌浆。然后将S型滤砖逐个安装在滤池底板上,间距如已核准工程图所示。
在移动滤砖时,要向上提–不要滑动。如果必须滑动,应将一个角立起来在表面上滑动。
滤砖装到基础灌浆内后,往床上施加足够的压力并调平。校准时不要使用锤子,因为使用锤子会损坏模块。调平时沿模块肋筋顶部装一个2英尺的2×4模块,并用橡皮锤敲击。如果模块太高,则要挖出多余的水泥浆并调平。然而,如果挖出太多水泥浆会导致里面出现空洞。
     经验表明距离滤池对面墙壁3行停止滤砖安装,这样可以提供更多的工作空间,并且不需要站在刚刚完成的一行。每个滤池的后三行在其它滤砖安装完成之后安装。
     注:灌浆完成后须立即在滤砖上覆盖灰纸板或泡沫板。这两种板有利于保护滤砖防止阳光照射,并且在夜晚温度降低时对滤砖有保温的作用。它还可以用于防止建筑垃圾侵害滤砖。低于1" 厚的泡沫板只能当作覆盖层使用,不能当作工作面。如果当作覆盖层的灰纸板至少为16mm厚,则该灰纸板在灌浆过程中可以当作工作面使用。如果灰纸板不是至少16mm厚,对于重型设备,滤砖上还必须覆盖13mm厚的胶合板或16mm厚的灰纸板。这样施工现场的铲斗或独轮手推车可以在该工作面上使用。工作面上梯子、脚手架下也必须放这种板子,以防滤砖的上板损坏。
滤砖应一直覆盖直至第二天基础灌浆已经完成,并且滤砖之间的接缝已经可以灌浆了。

河南大恒环保科技有限公司

电话:0371-85607118

联系人:张经理

手机: 15038007667

地址:巩义市嵩山路瑞华苑商务楼4F
